NO SE PUEDE ESPERAR MAS. LA DEVALUACIÓN DE LOS MEJORAMIENTOS HABITACIONALES.

Autora: Maite Niborski, Colaborador: Javier Orlando



La cooperativa de Campo Unamuno[1], luego de varios años de lucha y de problematización sobre las condiciones habitacionales de sus pobladores, ha alcanzado convenios para la mejora del hábitat. Acompañamos este proceso desde hace 4 años con el sentido de mejorar la calidad de los espacios de la vivienda para la vida cotidiana. En esa lucha, y en ese trabajo, quedan pendientes convenios, los cuales fueron frenados por falta de pago. En este artículo comentaremos brevemente algunos de los conflictos que surgen en estos procesos de trabajo.

Desde el 2016, se firmaron 3 convenios por un total de 107 mejoramientos de viviendas, de las cuales 28 fueron terminadas, y 78 están en espera para iniciar los trabajos. En el transcurso de estos cuatro años, los costos de la construcción han aumentado a la par del dólar y las necesidades de la población. ¿Cómo incide la dolarización de los materiales de construcción en los programas de mejoramiento habitacional en el territorio?

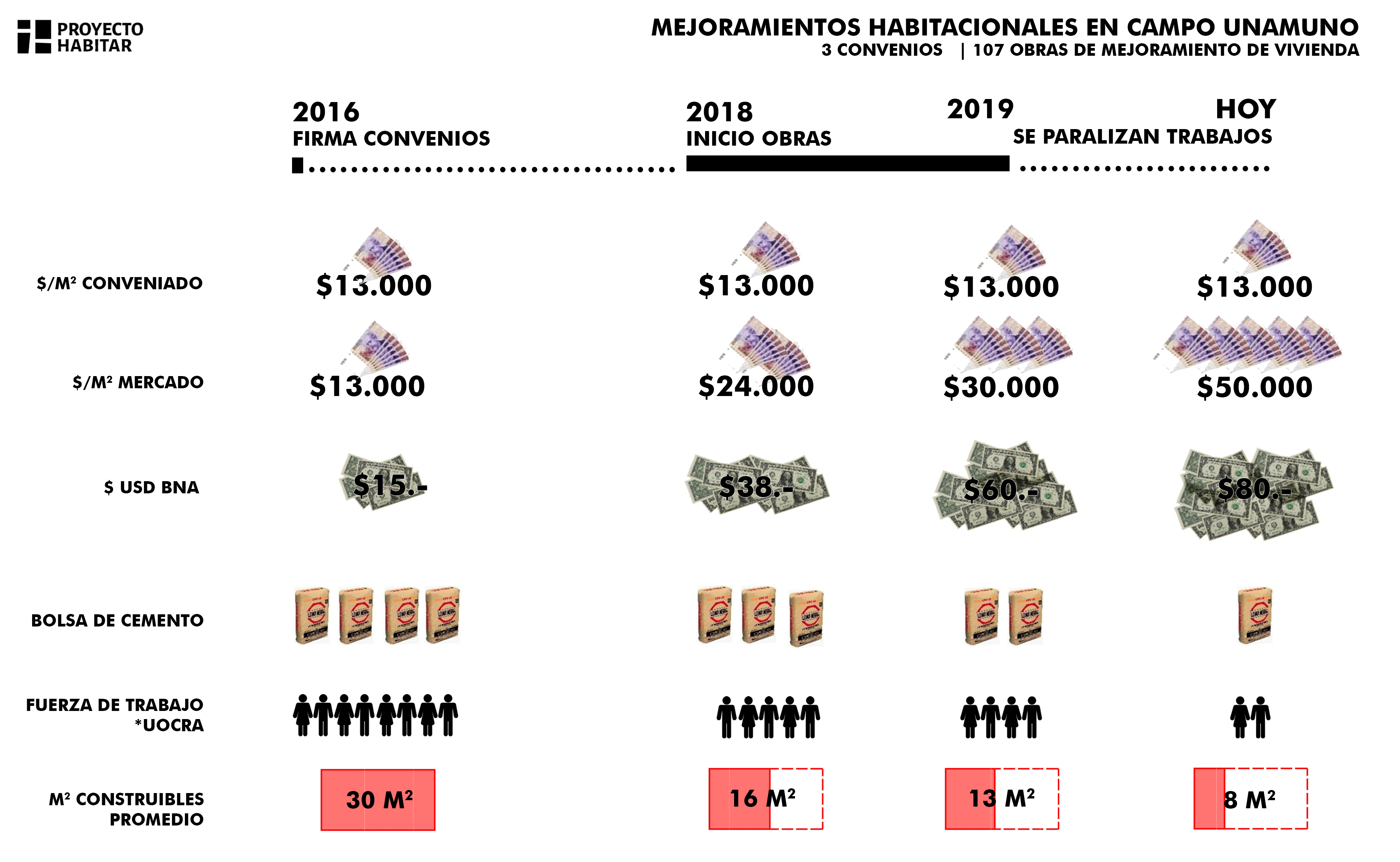

Cuando se firmó el convenio en 2016, el costo del m2 de obra rondaba los $13.000/m2, el valor del dólar estaba a 15 pesos, lo que daba un valor de $400.000 para hacer la mejora. Esto permitía construir una mejora de 30m2. El convenio estuvo inactivo hasta 2018, cuando se dispusieron los recursos para iniciar. En ese entonces, el valor del dólar había aumentado a 38 pesos, el costo de obra había pasado a $24.000 /m2, y el monto del convenio se mantuvo invariable; lo que provocó que los mismos $400.000, alcanzaran para construir 16 m2, la mitad de lo posible al momento de realizado el convenio.

En octubre de 2019 las obras se frenaron por falta de pago, y aún hoy continúan las gestiones para su reactivación. En el transcurso de estos 4 años, se ejecutó el 27% de los 3 convenios, dadas las condiciones materiales para llevarlas adelante. Estas obras se hicieron gracias al esfuerzo de les trabajadores (cooperativa de trabajo y profesionales), que no cuentan con una espalda financiera para abordar los magros recursos distribuidos en el tiempo. También se vieron disminuidas las posibilidades materiales de transformación ante la suba del valor de los materiales, herramientas e insumos.

El 73% restante de las viviendas a intervenir quedó en suspenso con la paralización de la obra. Si el convenio se reactivara hoy, habría que llevarlo adelante con un valor del dólar a 80 pesos, y un costo de construcción que superó los $50.100/m2. Lo que implica que si se mantuvieran las condiciones, los mismos $400.000 permiten construir 8m2, aproximadamente el 26% de la superficie posible de construcción a la fecha de la firma del contrato (2016).

El incremento de los materiales de la construcción en función del dólar, tiene una repercusión en las políticas de mejoramientos habitacionales. No se puede esperar más. El paso de los años, y el incremento del precio de los materiales, hacen más difícil la ejecución de un mejoramiento habitacional que atienda las necesidades de la población. Aún nos queda por delante construir las estrategias para cambiar las condiciones estructurales de este conflicto.







[1] La Cooperativa de Trabajo Campo Unamuno se conformó desde la mesa barrial con la idea de que los propios vecinos del barrio sean quienes produzcan las mejoras. Proyecto Habitar y representantes barriales que conforman la mesa de trabajo y la cooperativa, trabajamos de forma conjunta para llevar adelante las obras de mejoramiento habitacional en los barrios D.A.M., 3 de enero, Libertad, 1° de Octubre y 2 de Mayo.
